1. Почему тема MVP стала критичной именно сейчас
Рынок ускорился. По Crunchbase, в Q1 2026 глобальное венчурное финансирование достигло 300 млрд долларов, но 65% капитала забрали всего четыре гигантские сделки.
Для обычного бизнеса вывод жесткий: длинная «идеальная» разработка без проверки гипотезы становится дорогой роскошью. По CB Insights (март 2026), в разборе 431 закрывшейся компании ключевые причины провала — не только «закончились деньги», но и слабое попадание в рынок (43%) и плохой тайминг (29%).
Практика 2026: если вы не проверили ценность рано, почти всегда платите позже: переделками, потерей окна рынка и дорогим перезапуском.
2. Что такое MVP простыми словами
MVP — это минимально достаточная версия продукта, которая проверяет одну главную гипотезу: пользователю это действительно нужно и он готов за это платить или регулярно возвращаться.
Чем MVP не является
- Не «сырой мусор»: качество ядра должно быть высоким.
- Не «урезанный полный проект»: вы проверяете один сценарий, а не весь бэклог.
- Не «дешево любой ценой»: экономится объем, а не надежность ключевого пути.
Правильный MVP отвечает на 3 вопроса: кому продаем, какую боль закрываем, какой сигнал успеха считаем достаточным для следующего шага.
Пример: не «делаем приложение доставки целиком», а «проверяем, готовы ли клиенты заказывать повторно через удобный повтор заказа и пуш-напоминания».

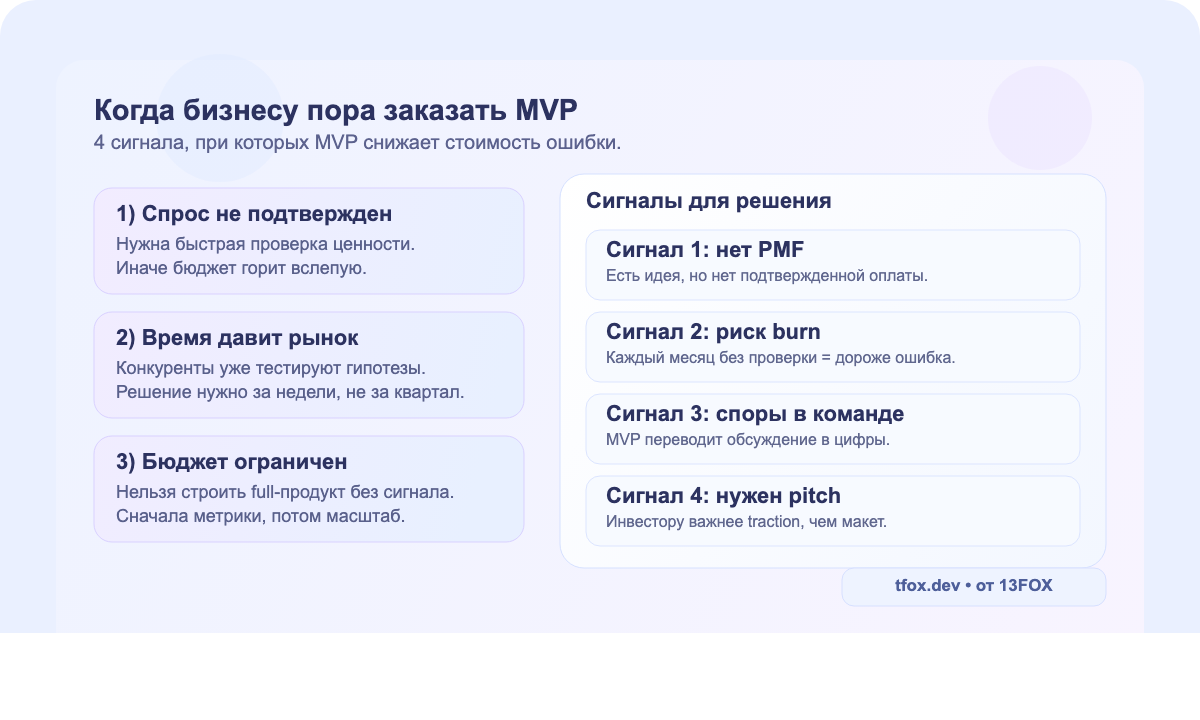

3. В каких случаях стоит заказать разработку MVP
Ниже сигналы, когда решение «разработка MVP заказать» почти всегда правильное.
- Нет уверенности в спросе: идея понятна, но платежеспособный спрос не доказан.
- Ограниченный бюджет: нельзя позволить себе 6-12 месяцев без обратной связи рынка.
- Высокая конкуренция: важен выход в рынок за недели, а не за кварталы.
- Нужно решение для инвестора: нужен доказанный спрос, а не только презентация.
- Есть несколько гипотез: нужно быстро отбросить слабые сценарии.
- Команда спорит о приоритетах: MVP возвращает разговор к цифрам, а не мнениям.
Нужен быстрый ответ по вашему кейсу? За 30 минут соберем одностраничный бриф и честно скажем: идем в MVP сейчас или сначала усиливаем спрос/канал.
4. Когда MVP лучше не делать
MVP не универсален. Есть ситуации, где дешевле сразу идти в более строгий формат.
- Высокорегулируемые отрасли: медтех, финтех с жесткой сертификацией и критичностью для безопасности.
- Нулевая толерантность к сбою: одна ошибка может стоить репутации или нарушить закон.
- Гипотеза уже доказана: спрос подтвержден, а узкое место в масштабировании.
- Контрактные обязательства по функциональности: нельзя релизить частично.
Проверка на 30 секунд: если вы не можете назвать метрики stop/go до старта, это не MVP, а просто уменьшенный объем задач.

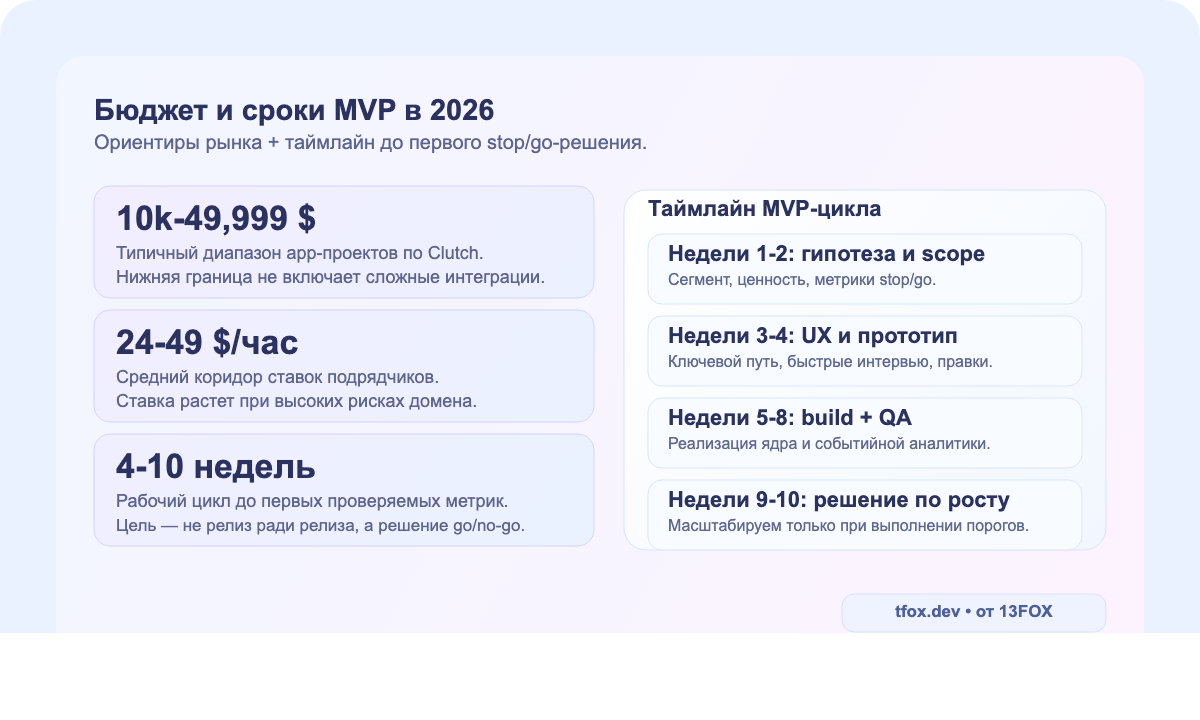

5. Сколько стоит MVP в 2026 и как считать бюджет трезво
По Clutch (апрель 2026), большинство app-проектов на рынке попадают в диапазон 10 000-49 999 долларов, а типовые ставки подрядчиков находятся в коридоре 24-49 долларов в час. Это ориентир, но не итоговая смета.
Практичные сценарии бюджета
- Базовый MVP (4-6 недель): один сценарий, базовая аналитика, без тяжелых интеграций.
- MVP для бизнеса (6-10 недель): 2-3 ключевых сценария, личный кабинет, платежи, CRM.
- MVP с фокусом на выручку (10-14 недель): усиленное качество, аналитика, план быстрого роста.
Ошибка №1 — сравнивать сметы без одинакового объема работ и критериев приемки. По PMI (Pulse of the Profession 2024), в среднем разрастание объема работ достигает 30%, а потери бюджета растут там, где решения принимаются без регулярного контроля изменений.
6. P0/P1/P2: как запускать MVP без хаоса
Ниже управленческая логика, которую можно брать в бриф без изменений.
P0 — ломать нельзя
- Один целевой сегмент, один ключевой сценарий, одна ценность.
- Метрики stop/go зафиксированы до старта разработки.
- Ключевой путь пользователя работает без критических сбоев.
- Базовые юридические и ИБ-требования закрыты до первого релиза (договор, политика данных, доступы).
- Учет аналитики и событий настроен в первой версии, а не «потом».
P1 — критично для роста
- Контроль изменений через журнал изменений и понятную цену каждой правки.
- Недельный ритм демо и решений с ответственными.
- 2-3 внутренних сценария удержания: повторный вход, напоминание, возврат.
P2 — итеративные улучшения
- Полировка интерфейса и вторичные функции.
- Расширение каналов привлечения после подтверждения базовой воронки.
- Оптимизация стоимости привлечения и масштабирование контента.
Язык для руководителя: сначала доказываем жизнеспособность гипотезы, потом масштабируем инвестиции. Не наоборот.
7. Метрики, без которых MVP превращается в дорогой эксперимент
Решение о следующем бюджете должно приниматься не по ощущению команды, а по цифрам.
- Активация: доля пользователей, которые дошли до первого «ценного действия».
- Удержание: возврат на 7-й и 30-й день.
- Конверсия в оплату: если монетизация уже в первой версии.
- Стоимость привлечения: чтобы не масштабировать убыточную воронку.

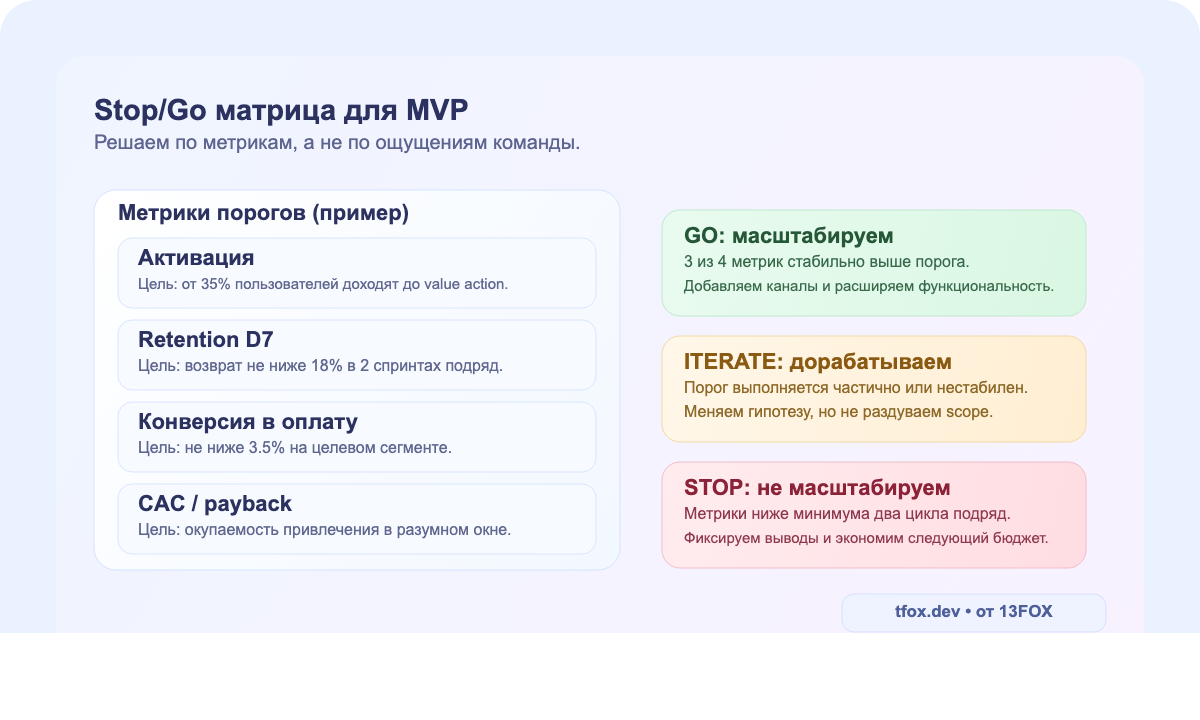

Операционные пороги stop/go (пример для B2B/B2C MVP)
- Go: активация от 35%, удержание D7 от 20%, CAC ≤ 30% от LTV, SLA критичного пути 99%+.
- Iterate: 2 из 4 порогов выполнены, есть подтвержденный спрос по сегменту.
- Stop/Pivot: активация < 20% и удержание D7 < 10% два спринта подряд при стабильном трафике.
Чтобы решение было честным, фиксируйте окно измерения и минимальную выборку заранее: например, не меньше 150 активированных пользователей и 2 полных спринта наблюдения. Если данных меньше, принимаем решение как временное и не масштабируем бюджет автоматически.
За решение отвечает один владелец (обычно владелец продукта или фаундер), а не «вся команда сразу». Это убирает затяжные споры и экономит 2-4 недели на цикле проверки гипотезы.
8. Как выбрать команду, если вы решили заказать MVP
Сильный подрядчик продает не «часы», а управляемый результат. Поэтому просите не абстрактный estimate, а прозрачную модель: этап, срок, цена, метрика результата.
- Попросите декомпозицию на 4-6 недельные блоки, а не одну общую смету.
- Проверьте, что в плане есть QA и аналитика, а не только «код».
- Уточните, как принимаются решения при изменении гипотезы.
- Смотрите на кейсы с цифрами «до/после», а не только на красивый дизайн.
Если хотите глубже в сметы и модели подрядчиков, посмотрите наши разборы стоимости разработки, выбора студии и запуска под ключ.
9. Цифры и источники
- Crunchbase, Q1 2026 global venture report
- CB Insights, Top startup failure reasons (март 2026)
- PMI Pulse of the Profession 2024
- Clutch App Development Pricing Guide, апрель 2026
- U.S. BLS, 1-year survival rates (обновление 2024)
- Google Cloud DORA report 2024
FAQ
Что такое MVP в двух словах?
Это минимально достаточный продукт для проверки ключевой гипотезы на реальных пользователях.
Когда бизнесу стоит заказать MVP?
Когда нужно быстро проверить спрос, ограничен бюджет и важно принять решение о масштабировании по метрикам.
Сколько обычно длится MVP?
В большинстве случаев 4-10 недель до первых валидных сигналов по активации и удержанию.
Когда MVP не подходит?
Когда домен критичен к ошибкам, нужна строгая сертификация и нельзя выпускать частичную функциональность.
Как понять, что можно масштабироваться?
Когда заранее зафиксированные пороги по активации, удержанию и конверсии стабильно выполняются.
Хотите понять, нужен ли вам MVP прямо сейчас?
Соберем одностраничный MVP-бриф: сегмент, гипотеза, сценарий, метрики stop/go, бюджет и план запуска на 4-8 недель. После созвона вы получите MVP-план с порогами go/stop в течение 48 часов.
Без предоплаты и без обязательств: сначала короткий разбор, потом решение.
