Заказ бетона: объём, слот и доставка

Допустим, площадка просит перенести приёмку бетона. Диспетчер меняет время в таблице, а производство продолжает готовить заказ по прежнему плану. Когда заявка, выпуск и рейс ведутся отдельно, сотрудникам приходится заново выяснять, какие условия уже подтверждены. Мы покажем, как связать объём, производственный слот и доставку, сохранить изменения и проверить систему на одном переносе.

Почему у заказа несколько подтверждений

Для разработки системы заказов бетона мы предлагаем связать заявку покупателя, производственное задание, рейсы и факт приёмки общим номером заказа. У каждого участника остаётся своё решение: производство подтверждает возможность выпуска, диспетчер назначает транспорт, уполномоченный сотрудник площадки подтверждает приёмку. Покупатель видит согласованный результат и изменения, которые ещё ждут ответа.

Слот здесь означает согласованное окно производства или доставки. Эти окна храним отдельно: время выпуска смеси и время её прибытия на объект связаны, но у них разные ограничения. Если на один заказ нужны несколько рейсов, каждый получает своё назначение и факт доставки.

Авторская иллюстрация: бетонный завод, миксер и подготовленная площадка связаны одним маршрутом заказа

Авторская иллюстрация процесса. Завод, транспорт и площадка подтверждают свою часть заказа.

Связанные системы мы уже собирали в продуктовом ритейле. В «Бакаеве» помогли перенести локальную 1С в облако и связали её с админ-панелью мобильного магазина. Сервер синхронизации передаёт изменения в обе стороны: замена фотографии в админке отражается в 1С, заказ из приложения меняет остаток в админке и учётной системе.

Реальный проект 13FOX

Заказ, статус и назначенный курьер

Мы собрали активные и завершённые заказы в админ-панели магазина. Поиск и фильтры помогают сотруднику найти нужный заказ.

Админ-панель Бакаева: список заказов, фильтры, статусы, суммы и назначенные курьеры
Ответственный за доставку виден рядом с заказом

Сотрудник работает со статусом и назначением в одной панели.

Материалы проекта «Бакаев»: продуктовый магазин и курьерская доставка. Производственные слоты бетонного завода проектируем отдельно.

При заказе бетона к такому обмену добавляются производственная возможность, подтверждённые характеристики смеси и готовность площадки. Мы предлагаем начать с одного заказа и записать, кто вправе менять каждую часть. Это поможет избежать ситуации, когда исправление в кабинете покупателя незаметно меняет уже принятое производственное задание.

Что покупатель задаёт до выбора слота

В заявке связываем покупателя, объект, характеристики смеси, объём, желаемое время приёмки и контакт ответственного на площадке. Характеристики выбираются из согласованного заводом справочника; изменение состава или замена требуют подтверждения назначенного специалиста. Если нужного варианта нет, заявка переходит на уточнение.

Допустим, покупатель увеличил объём уже после выбора времени. Мы предлагаем пересчитать потребность в производственной мощности и рейсах по правилам завода, затем снова проверить окно приёмки. В кабинете человек увидит запрос изменения и действующие подтверждённые условия, пока команда не согласует новый вариант.

  • Производство: доступная мощность, материалы и ограничения выпуска по утверждённому плану.
  • Транспорт: доступный миксер, его допустимая загрузка, время рейса и условия подъезда.
  • Площадка: окно приёмки, ответственный, порядок разгрузки и необходимые условия доступа.
  • Коммерческие условия: подтверждённая цена смеси и доставки, основание расчёта и порядок согласования изменений.

Технологические ограничения смеси и допустимый период доставки берём из правил, утверждённых ответственными специалистами заказчика. Для расчёта доставки отдельно согласуем исходные данные: адрес, зону, объём, число рейсов и дополнительные условия. При нехватке данных система отправляет расчёт сотруднику на проверку. Онлайн-заявка сохраняет намерение покупателя; согласованный статус поставки система показывает после предусмотренных вами подтверждений.

Для подтверждения заказа нужны возможность производства, назначение транспорта и готовность площадки; изменение требует повторной проверки затронутых условий

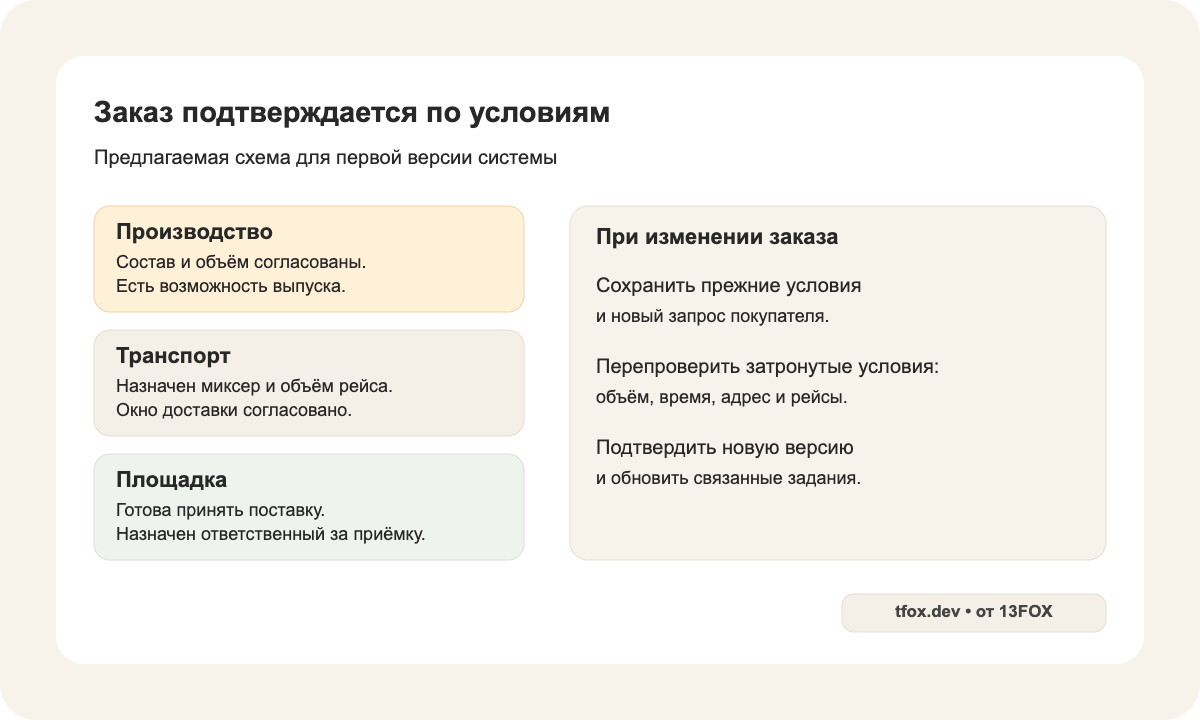

Предлагаемая схема подтверждения. При изменении объёма, времени или адреса повторно проверяем затронутые условия.

Открыть схему в полном размере

Карта статусов: кто разрешает следующий шаг

Одной отметки «в работе» диспетчеру недостаточно. Мы предлагаем показывать состояние заказа рядом с состоянием каждого рейса и ответом производства. Ниже пример карты для первой версии. Названия и полномочия согласуем с вашим порядком работы.

  • Заказ: на проверке

    Заявка сохранена; состав, объём и условия ещё уточняются.

    Подтверждает: Менеджер собирает вводные; специалист проверяет характеристики.

  • Заказ: согласован

    Подтверждены состав, объём, производство, доставка и окно приёмки.

    Подтверждает: Производство, диспетчер и уполномоченный представитель покупателя.

  • Рейс: назначен

    У рейса есть миксер, водитель, объём и время; назначение связано с заказом.

    Подтверждает: Диспетчер.

  • Заказ: изменение на согласовании

    Зафиксирован новый запрос и перечень решений, которые нужно пересмотреть.

    Подтверждает: Ответственные за затронутые производство, транспорт и приёмку.

  • Рейс: отгружен

    Сохранены выпуск и объём отгрузки для конкретного рейса.

    Подтверждает: Производство.

  • Рейс: приёмка подтверждена

    Сохранены принятый объём, время и основание приёмки.

    Подтверждает: Уполномоченный сотрудник площадки.

  • Заказ: частично доставлен

    Принята часть согласованного объёма; по остатку видно следующее действие.

    Итог: система рассчитывает состояние по подтверждённым рейсам и согласованному правилу.

  • Заказ: принят

    Приёмка всего согласованного объёма подтверждена; итог сопоставлен с рейсами.

    Подтверждает: Сотрудник, ответственный за завершение поставки.

  • Сверка: есть расхождение

    Факт и документ различаются; отклонение получает причину и ответственного.

    Подтверждает: Сотрудник, разбирающий расхождение.

  • Заказ: сверен с учётом

    Сопоставлены заказ, рейсы, подтверждённый объём и документ учёта.

    Подтверждает: Ответственный за учёт.

Отмену выделяем отдельным решением. До выпуска можно согласовать снятие задания и назначений. После выпуска или отгрузки нужно сохранить уже совершённые действия и определить дальнейший порядок со специалистами завода. Удаление заказа лишит команду сведений о произведённой смеси и выезде машины.

Перенос слота сохраняет условия до согласования

Вернёмся к условному заказу из начала статьи. Площадка просит более позднее время, а миксер уже назначен. Мы предлагаем создать запрос переноса с прежним и новым временем, причиной, автором и перечнем затронутых рейсов. Запрос получает отдельное состояние; команда видит, что поставку требуется пересогласовать.

Производство проверяет возможность изменить задание. Диспетчер проверяет транспорт и освобождение прежнего назначения. Представитель площадки подтверждает новое окно. После необходимых ответов система сохраняет новую версию условий и обновляет связанные задания. Старое назначение снимается по согласованному правилу; повторное подтверждение не должно создавать ещё один рейс.

Если новый слот занят, прежние условия остаются в истории. Диспетчер видит отказ и альтернативу для согласования. Если прежнее окно уже невыполнимо, заказу нужна явная отметка о приостановке и ответственный за решение. Сохранённая история сама по себе не разрешает отгрузку.

При изменении объёма проверяем производственный план и состав рейсов; при изменении адреса также пересматриваем доставку и подъезд. Условия отмены после выпуска, возврата и повторной доставки описываем вместе с заказчиком. Оператор получает допустимое действие для текущего состояния и причину отказа, если переход запрещён.

Факт доставки отделяем от плана

Заказной объём, отгруженный объём и принятый объём сохраняем разными полями. По каждому рейсу фиксируем время, основание приёмки и того, кто подтвердил результат. Отметка водителя о прибытии помогает диспетчеру вести рейс; принятый площадкой объём подтверждает уполномоченный сотрудник площадки.

Например, часть заказа доставлена, а следующий рейс перенесён. Покупатель должен видеть принятую часть и согласуемый остаток. Производство и диспетчер получают данные по оставшимся рейсам. Если факт расходится с документом, запись сохраняет оба значения, причину расхождения и сотрудника, который должен его разобрать.

Проверку качества смеси и документы по ней включаем по утверждённой процедуре завода и заказчика. Статус в кабинете отображает полученное подтверждение; он не заменяет контроль качества. Сверку с 1С строим по устойчивым идентификаторам заказа, рейса и документа, чтобы повтор обмена можно было сопоставить с уже сохранённой записью.

Что связать с 1С и что включить в первую смету

Сначала смотрим, где завод уже ведёт производственный план. В 1С:ERP есть планирование производства с учётом доступных ресурсов и перепланирование графика. Если этот процесс работает у вас, кабинет покупателей может получать подтверждения из существующей системы. При другом решении проверяем его возможности на ваших данных.

В платформе 1С предусмотрены средства интеграции, включая HTTP-сервисы и доступ по OData. Для проекта проверяем конкретную конфигурацию, размещение, объекты, права и доступные операции. Возможность платформы ещё требует подходящего интерфейса в вашей базе. Обмен с 1С оцениваем по согласованному составу данных и правилам ошибок.

Для первой версии предлагаем заявку, подтверждение условий, назначение рейсов, один маршрут изменения, факт доставки и сверку. Автоматический подбор всех маршрутов, несколько заводов и отдельное приложение водителя можно оценить следующими этапами. Если диспетчер подтверждает часть условий вручную, интерфейс должен показывать это покупателю.

  • Роли и экраны: кабинет покупателя, рабочее место диспетчера, подтверждение производства и приёмки, права сотрудников.
  • Правила заказа: справочник характеристик, единицы объёма, слоты, изменения, отмены и частичная доставка.
  • Обмен: номенклатура и контрагенты, задания, рейсы, факты, документы и контроль повторов.
  • Проверка и запуск: тестовые данные, приёмка переноса, ошибки связи, обучение сотрудников и наблюдение за пилотом.

Состав заказной разработки ПО фиксируем после разбора этих блоков. Для оценки понадобятся название и версия 1С, обезличенная заявка, производственное задание, план слотов и рейсов, пример переноса или частичной доставки. Уточняем, кто подтверждает характеристики, объём и факт приёма. По этим данным можно сравнивать предложения подрядчиков на одинаковый объём работ.

Как принять пилот на одном переносе

Мы предлагаем провести проверку на тестовом заказе с назначенным рейсом. До начала записываем ожидаемый результат для каждого участника и исходное состояние в учёте. Затем покупатель просит перенести доставку.

  1. Проверить, что запрос сохраняет прежние и новые условия, причину и автора. Производство и диспетчер видят его у одного заказа.
  2. Отказать в занятом слоте. Новый вариант остаётся неподтверждённым; сотрудник может предложить альтернативу.
  3. Согласовать доступный слот. Новая версия доходит до производства, диспетчера и покупателя, прежнее назначение больше не активно.
  4. Повторить передачу того же изменения после пропавшего ответа. Сверить идентификаторы: второго задания или отгрузки для этого повтора быть не должно.
  5. Подтвердить частичную доставку. Заказной, отгруженный и принятый объёмы различимы, по остатку видно следующее действие.
  6. Создать расхождение с документом и назначить ответственного. После исправления проверить связь с исходным фактом и результат сверки.

Отдельно проверяем отмену до выпуска: у отменённого заказа не остаётся активного рейса. Для отмены после выпуска нужен свой согласованный сценарий. При недоступности 1С показываем ожидающий обмен и ошибку ответственному; завершение сверки подтверждаем после восстановления связи.

Результат приёмки записываем по действиям сотрудников: что увидел диспетчер, какое задание получило производство, что подтвердил покупатель и какой документ найден в учёте. Так директор сможет проверить законченный процесс перед расширением системы.

Частые вопросы

Можно ли начать с кабинета покупателей без автоматического планирования?

Да, если завод назначит ответственных за подтверждение слота и рейса. В первой версии кабинет принимает заявку и показывает согласованные условия. Возможность производства и доставки подтверждает сотрудник по действующему плану.

Понадобится ли отдельное приложение на стройке?

Для заявки, переноса и просмотра статуса можно начать с веб-кабинета на телефоне. Приложение оцениваем отдельно, если нужны функции устройства или работа при нестабильной связи. Ожидаемые действия и условия сети проверяем на выбранной площадке.

Как показывать стоимость доставки до подтверждения?

Если правила расчёта и исходные данные согласованы, кабинет может показать расчёт с его условиями. При нестандартном подъезде, изменении адреса или нехватке данных стоимость подтверждает сотрудник. Покупатель видит, какой расчёт ещё ждёт согласования.

Разберём один заказ и его изменение
